數據中心測試驗證的最佳實踐(下)

雙擊自動滾屏 發布者:精密空調 發布時間:2017-03-02 09:45:59 閱讀:次【字體:

④消防系統

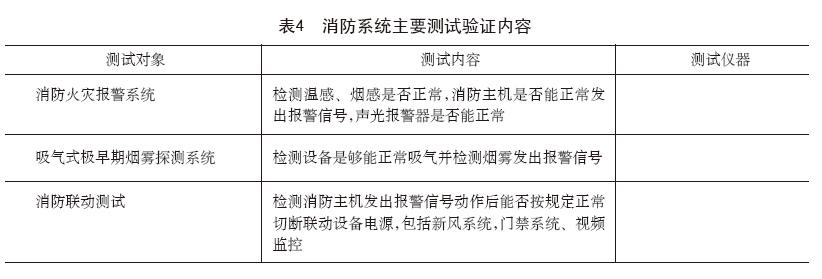

數據中心如果發生火災,會毀壞計算機設備,中斷正常的系統運行,甚至危及工作人員的生命,所以消防系統非常重要。對于消防系統的測試驗證工作主要就是檢查報警系統、滅火系統、排煙系統是否能夠在早期發現火災隱患,準確及時報警,在火災發生后快速滅火,并將有害氣體排出。有關消防系統的測試驗證主要工作內容見表4。

⑤裝飾裝修系統

數據中心基礎設施為用戶的業務需求提供支撐,同時它也是一個建筑主體,需要滿足設備、人員對裝飾裝修方面的相關要求。裝飾裝修系統的測試驗證工作主要是對地板、吊頂、門窗、墻體等是否符合規范的檢查。有關裝飾裝修系統的測試驗證主要工作內容見表5。

⑥故障模擬

故障模擬測試是借助假負載營造數據中心上線后的實際運行情況,然后模擬機房運行中可能出現的故障,來驗證各系統在出現故障情況下的反應是否符合設計預期,從而判斷機房的抗故障能力和設計等級。故障模擬測試不但是驗證機房實際運行能力的重要手段,也為運維團隊提供應對緊急狀況的實踐經驗,運維人員應該在故障模擬測試過程中了解系統的薄弱環節、總結有可能出現的故障特征、制定最佳應對流程,才能在以后的運維工作中遇到故障不慌亂,及時準確地采取措施,將故障對系統運行的影響降到最低。有關故障模擬的測試驗證主要工作內容見表6。

以上按照驗證對象來劃分的測試驗證工作并不能覆蓋所有內容,針對項目做具體的方案時還應該考慮設計圖紙、設備配置、客戶需求等因素來增減條目,才能真正符合驗證系統是否滿足運行要求的目標。

4 常見問題及案例分享

(1) 測試驗證中出現的常見問題

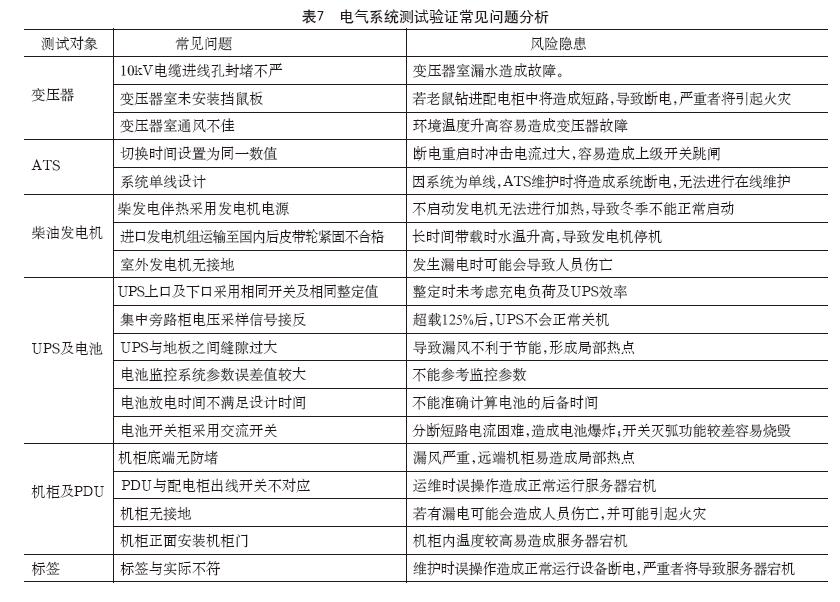

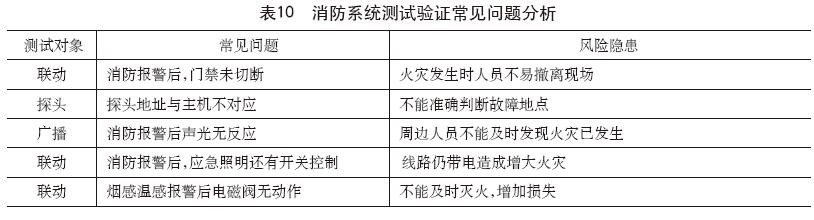

在測試驗證過程中,一些設備性能、系統聯動方面的問題就暴露出來,這也正是我們做測試驗證工作的目的。如果這些問題不及時發現,進行整改,機房上線后就可能出現無法彌補的損失。按照驗證對象分類角度,列舉相關系統測試驗證中出現的常見問題及其危害,分別見表7至表11。

(2) 案例介紹

北京某大型IDC數據中心,總建筑面積25552.51m2,地下1層,地上2層,建筑高度(最高處)19.9m,是原有建筑改造工程。該項目共分三期進行,以二期的第一階段為例,測試驗證工作共涉及4個機房,766個機柜。

測試驗證團隊針對電氣系統、空調系統、智能建筑系統、消防系統、裝飾裝修系統進行了測試驗證工作,共完成77大類測試項目,實時記錄4809個數據,其中4400個數據在正常范圍內,409個數據偏離正常值。經過對非正常數據的分析,總結出19個問題,主要包括:UPS室空調氣流短路,無法有效地給UPS散熱;UPS室上面線槽距離UPS太近,UPS散熱效果不好;4個機房均為負壓,機房密閉性差;PMS、BMS無法正常顯示監控數據,仍需繼續進行調試;變壓器失電后,PMS系統中UPS上口配電柜沒有聲光報警;機柜運行參數中通訊故障,監控室無數據顯示:CCTV系統攝像頭編號未編寫,軟件中無法看到是在什么房間什么位置;CCTV軟件中無地圖,無法判定是什么位置的攝像頭;門禁系統軟件地圖個別地方與實際不符,需要重新調整,需要添加房間編號;門禁系統延遲時間太長,門狀態改變之后至少需要1.5min之后,軟件中的狀態方能改變;溫濕度監控系統現場沒有標簽,誤差值較大;干接點測試中變壓器模擬故障時,干接點系統無聲光報警;空調的過濾網沒有進行固定。這些問題如果不在機房上線前解決,將為機房運行帶來非常大的隱患,也為運維工作增加了難度。

用戶在收到這些問題反饋之后,及時進行了整改,復測全部合格。目前該數據中心二期已經上線運行,運行狀況良好,測試驗證工作達到了預期的目標。

5 結束語

測試驗證是一個確保系統設計、安裝、功能測試、系統聯調、運行狀態與設計意圖相符合的過程,是設施獲得良好功能和可靠運行過程中的重要組成部分。一個好的測試驗證不應僅滿足“測試”相關的設備功能指標,更重要的是“驗證”系統是否可以滿足運行階段的要求。運維人員也應利用測試驗證的過程,熟悉未來的管理對象,驗證設備操作流程的正確性,增加實際操作和應對突發事件的經驗。

另外,部分用戶認為測試驗證工作只與新建項目有關,其實不盡然,測試驗證同樣也適用于擴建、改造項目和日常的維護活動。對已經運行的數據中心做測試驗證,通常稱為“健康評估”,就是通過儀表測量、觀察、分析等方式,找出隱藏的運行隱患,確?;A(chǔ)設施達到功能要求,實現預期的可靠性和可用性。用戶應考慮將“健康評估”作為一種常態的測試驗證形式,融入到日常的操作和維護工作中。

?
